Ölheizungen

Facility Management: Heiztechnik » Wärmeerzeugung » Heizungsarten » Ölheizungen

Funktionsschema einer modernen Öl-Brennwertheizung zur effizienten Wärmeerzeugung unter Nutzung der im Abgas enthaltenen Kondensationswärme.

Ölheizungen im FM: Regelwerkskonformer Betrieb

Diese Inhalte beschreiben die wesentlichen deutschen Betreiberanforderungen für Ölheizungen als zentrale Wärmeerzeuger in Bestands- und Sonderbauten, insbesondere für Niedertemperatur- und Öl-Brennwerttechnik. Im Fokus stehen die Funktionskette von Wärmeerzeuger und Brenner über Abgasführung, Kondensat, Heizungswasser sowie die Heizölversorgung und -lagerung als Umwelt- und Sicherheitskomponente. Für das Facility Management (FM) ist das Thema hochrelevant, weil Ölheizungen gleichzeitig energie- und klimapolitisch regulierte Anlagen, überwachungspflichtige Feuerungsanlagen und wassergefährdende Stoffanlagen (Heizöl) darstellen. Ein auditfester Betrieb entsteht erst, wenn Betrieb, Instandhaltung, Prüfmanagement, Dienstleistersteuerung und Dokumentation konsequent entlang der maßgeblichen Regelwerke organisiert werden: GEG (Betriebsverbote/Austauschlogik), 1. BImSchV (Emissions- und Überwachungsregime), KÜO (Kehr- und Überprüfungswesen) sowie WHG/AwSV einschließlich technischer Konkretisierung über technische Regeln (TRwS).

Ölheizungen im FM – Sicherer Regelwerksbetrieb

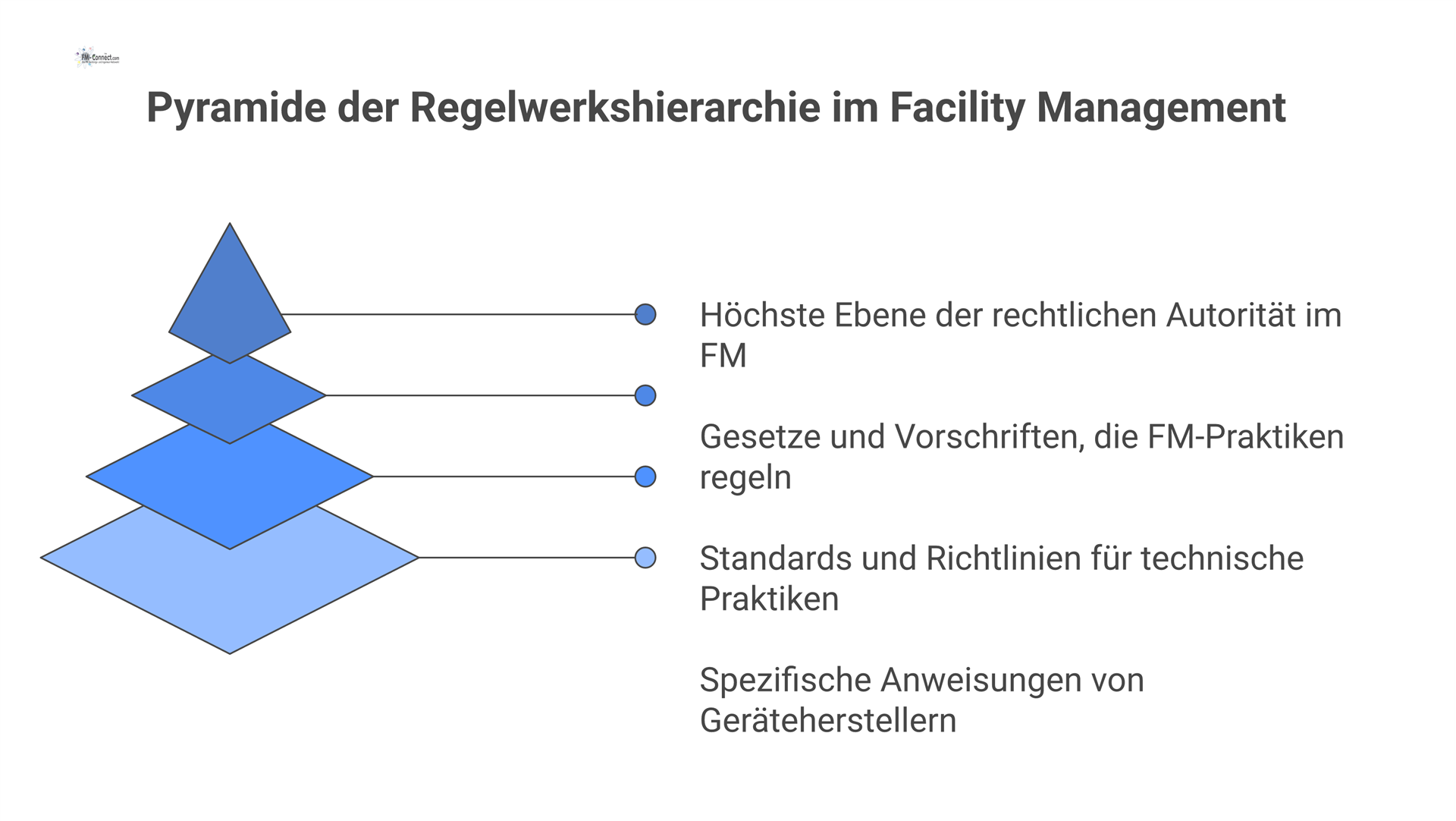

    • Pyramiden-Diagramm der Regelwerkshierarchie im FM, das von oben nach unten die Ebenen Gesetz, Verordnung, Regeln der Technik und Herstellervorgaben zeigt.

Die Betreiberpflichten lassen sich aus den Schutzzielen der relevanten Rechtsbereiche ableiten:

  • Energie- und Effizienzanforderungen werden im GEG u. a. über Ausstattungs- und Betriebsanforderungen (z. B. zentrale, selbsttätig wirkende Regelung/Abschaltung; raumweise Temperaturregelung) und über Austausch-/Betriebsverbote gesteuert.

  • Der Immissionsschutz adressiert insbesondere Abgasverluste, ordnungsgemäßen Anlagenzustand und wiederkehrende Messungen; zudem sind Messöffnungen bereitzustellen und Messungen fristgerecht zu veranlassen.

  • Brand- und Betriebssicherheit werden baurechtlich über Anforderungen an Aufstellung, Verbrennungsluftversorgung, Heizräume und Abgasanlagen strukturiert (hier modellhaft über die Muster-Feuerungsverordnung).

  • Der Gewässer- und Bodenschutz folgt dem Grundsatz, dass Anlagen zum Umgang mit wassergefährdenden Stoffen so zu errichten und zu betreiben sind, dass keine nachteilige Gewässerveränderung zu besorgen ist; dies ist über allgemein anerkannte Regeln der Technik und konkretisierende Vorgaben der AwSV umzusetzen.

  • Für das FM ist entscheidend: Rechtspflichten können organisatorisch zugewiesen (Rollen/Beauftragungen) und teilweise durch qualifizierte Dritte erfüllt werden (z. B. Messungen/Kehrarbeiten, Sachverständigenprüfungen, Fachbetriebsarbeiten). Die Organisation bleibt jedoch verpflichtet, wirksame Auswahl-, Anweisungs- und Kontrollmechanismen aufzubauen; Delegation ersetzt nicht die erforderliche Aufsicht und Kontrolle.

  • Die Regelwerkshierarchie ist als FM-Standard anzuwenden: Gesetz → Verordnung → allgemein anerkannte Regeln der Technik/technische Regeln → Herstellervorgaben. Die AwSV benennt technische Regeln ausdrücklich, darunter die TRwS der DWA sowie einschlägige DIN-/EN-Regeln und bauaufsichtliche technische Baubestimmungen (DIBt/Musterliste).

  • Im Vollzug treten zudem beliehene Akteure auf: Der bevollmächtigte Bezirksschornsteinfeger prüft im Rahmen der Feuerstättenschau bestimmte GEG-Pflichten (u. a. Fortbetrieb trotz Betriebsverbot). Das muss FM-seitig prozessual (Zugang, Unterlagen, Abstellung von Abweichungen) vorbereitet werden.

Kernregelwerke für Ölheizungen (FM-relevant)

  • Das GEG ist FM-seitig der zentrale Compliance-Treiber für Bestandskessel: Es definiert, welche Heizkessel nach Alter/Typ außer Betrieb zu nehmen sind und benennt Ausnahmen u. a. für Niedertemperatur- und Brennwertkessel.

  • Die 1. BImSchV regelt Bauart-/Betriebsanforderungen und die Emissions-/Abgasverlustüberwachung nicht genehmigungsbedürftiger Feuerungsanlagen: Abgasverlustgrenzwerte sind einzuhalten, Messöffnungen sind bereitzustellen, und Messungen sind in festgelegten Intervallen durch den Schornsteinfeger zu veranlassen.

  • Die KÜO bestimmt das Kehr- und Überprüfungssystem für Abgasanlagen/Feuerstätten (Häufigkeiten je Nutzungsart/Brennstoff, anlassbezogene Prüfungen z. B. nach baulichen Änderungen). Für Ölheizungen steuert sie damit eine wesentliche Sicherheitskette (Abgasweg/Brandsicherheit) als wiederkehrenden FM-Pflichtprozess.

  • Das WHG definiert den wasserrechtlichen Grundsatz: Anlagen zum Umgang mit wassergefährdenden Stoffen sind so zu errichten, zu betreiben, zu unterhalten und stillzulegen, dass keine nachteilige Gewässerveränderung zu besorgen ist; außerdem ist nach allgemein anerkannten Regeln der Technik zu handeln.

  • Die AwSV konkretisiert auf Bundesebene Anforderungen, Betreiberpflichten, Fachbetriebs- und Prüfpflichten sowie Meldepflichten bei Austritten. Sie verknüpft diese Pflichten mit Gefährdungsstufen, Prüfzeitpunkten und mit technischen Regeln (TRwS) als FM-Arbeitsstandard.

  • Baurechtlich geben die Feuerungsverordnungen der Länder den konkreten Rahmen für Aufstellung, Verbrennungsluft und Abgasanlagen vor; als strukturgebende Referenz kann die Muster-Feuerungsverordnung genutzt werden (landesspezifische Abweichungen sind FM-seitig zu prüfen).

    • Mindmap zu den Pflichten im Facility Management für Ölheizungen, mit den Hauptzweigen GEG, 1. BImSchV, KÜO, WHG/AwSV und Feuerungsverordnung.

Abgrenzung Anlagentypen (für FM-Klassifikation, Prüf-/Wartungspläne)

  • Für die FM-Klassifikation ist zunächst entscheidend, ob ein Kessel als ausnahmefähiger Niedertemperatur- oder Brennwertkessel einzuordnen ist oder ob eine Alttechnik vorliegt, die perspektivisch unter die Austausch-/Betriebsverbotslogik fällt. Das GEG stellt diese Unterscheidung im Kontext der Betriebsverbote explizit heraus.

  • Für Öl-Brennwerttechnik ist der betriebliche Kern, dass neben der Verbrennungswärme auch die Kondensationswärme genutzt wird und dadurch Kondensate anfallen können, die abhängig vom Brennstoff säurebildende Komponenten enthalten. Das erfordert ein objektspezifisches Kondensatkonzept (Ableitung/Behandlung) und beeinflusst die Anforderungen an Abgasführung und Werkstoffe.

  • Als FM-Prinzip gilt: Die Abgrenzung wird nicht „gefühlbasiert“, sondern anhand Typenschilddaten, Baujahr/Errichtungsdatum, Herstellerunterlagen und Mess-/Wartungsnachweisen im Anlagenbuch geführt, da diese Daten sowohl für GEG- als auch für Überwachungs- und AwSV-Prüfprozesse prüffähig sein müssen.

  • In diesem Zusammenhang sind insbesondere folgende Organisationen/Standardgeber praxisrelevant: Verein Deutscher Ingenieure (VDI) beschreibt mit der Richtlinienreihe VDI 3810 Anforderungen und Empfehlungen für sicheren, bestimmungsgemäßen und wirtschaftlichen Betrieb von TGA-Anlagen als Grundlage für Betreiberpflichten-Organisation. Die Deutsche Vereinigung für Wasserwirtschaft, Abwasser und Abfall e. V. (DWA) stellt technische Regeln u. a. zum Gewässerschutz sowie zur Kondensateinleitung bereit; die AwSV benennt technische Regeln der DWA explizit als anerkannte Konkretisierung.

Hauptkomponenten und Schnittstellen

Für einen regelwerkskonformen FM-Betrieb muss die Ölheizung in wartungs- und prüflogische Baugruppen strukturiert werden, weil sich Pflichten auf verschiedene Teilketten verteilen (z. B. Abgasweg/KÜO & 1. BImSchV; Heizölstrecke/AwSV; Regelung/GEG).

Eine FM-taugliche Baugruppenstruktur lautet: Wärmeerzeuger (Kessel) und Öl-Brenner; Abgasweg (Verbindungsstück/Abgasleitung/Schornstein inkl. Messöffnung und Reinigungsöffnungen); Verbrennungsluftversorgung; Heizkreise inkl. Pumpen/Regelung sowie Sicherheitseinrichtungen; Kondensatstrecke (bei Brennwert) inkl. ggf. Neutralisation/Einleitkonzept; Heizölversorgung im Gebäude (Leitungen, Armaturen, Absperrorgane, Sicherheitsarmaturen); Heizöllagerung (Tank/Leckage-/Rückhaltesystem) als wasserrechtlich dominierte Teilanlage; MSR/GLT-Anbindung als FM-Betriebsführungs- und Nachweisstütze.

Funktions- und Sicherheitsprinzipien je Technik (NT vs. Brennwert)

Für FM-Prozesse sind die Unterschiede relevant, weil sie direkt Prüf- und Wartungsinhalte verändern: Brennwerttechnik erzeugt Kondensat; Kondensat kann sauer sein und Einleitungs- bzw. Neutralisationsanforderungen auslösen; zugleich kann Brennwerttechnik Effizienzgewinne ermöglichen, setzt aber Betriebsbedingungen (u. a. geeignete Anlagenhydraulik) voraus.

Die Abgasführung muss baurechtlich so bemessen sein, dass Abgase in allen bestimmungsgemäßen Betriebszuständen sicher ins Freie abgeführt werden und kein gefährlicher Überdruck gegenüber Räumen entsteht; diese Sicherheitsperspektive ist FM-seitig mit KÜO- und Messprozessen zu integrieren.

Tabelle 1 – FM-relevante Technikdifferenzen (Kurzvergleich)

Merkmal

Niedertemperatur

Öl-Brennwert

Abgasweg

typischerweise „trocken“ betrieben; geringere Kondensatbelastung im Abgasweg

feuchte Abgase möglich; Kondensat-/Korrosionsaspekte beeinflussen Werkstoff- und Ableitkonzept

Kondensat

im Regelbetrieb kein definierter Kondensatstrom zu managen

Kondensatanfall: Ableitung, Einleitbedingungen, ggf. Neutralisation/Überwachung

Effizienztreiber

bedarfsgerechte Regelung/Schalt- und Temperaturprogramme; korrekte Auslegung und Betriebsführung

Brennwertnutzung durch Kondensation; Einleit- und Materialkonzept sowie Betriebsbedingungen relevant

FM-Risiken

Fehlverbrennung/Ruß, Abgasverlust, Abgasweg-Verschmutzung

zusätzlich: Kondensat-/Einleit- und Werkstoffrisiken; Abgasweg- und Kondensatmanagement als Pflichtprozess

Die Einordnung „Brennwert = Kondensatmanagement erforderlich“ und „Kondensat kann pH-relevant und säurebildend sein“ ist durch DWA-A 251 und behördliche Merkblätter zur Kondensateinleitung fachlich unterlegt.

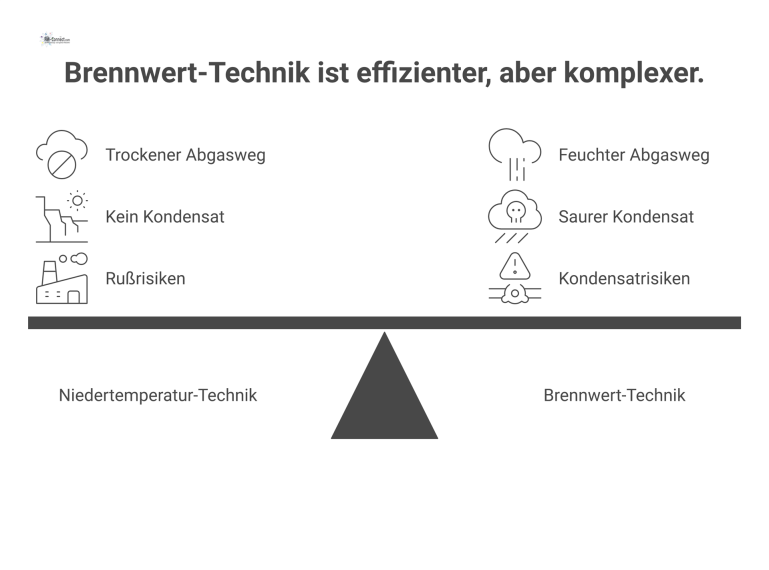

    • Diagramm, das Niedertemperatur- und Brennwert-Technik anhand der Merkmale Abgasweg, Kondensat und FM-Risiken miteinander vergleicht.

Aufstellraum, Verbrennungsluft und Unterdruckvermeidung

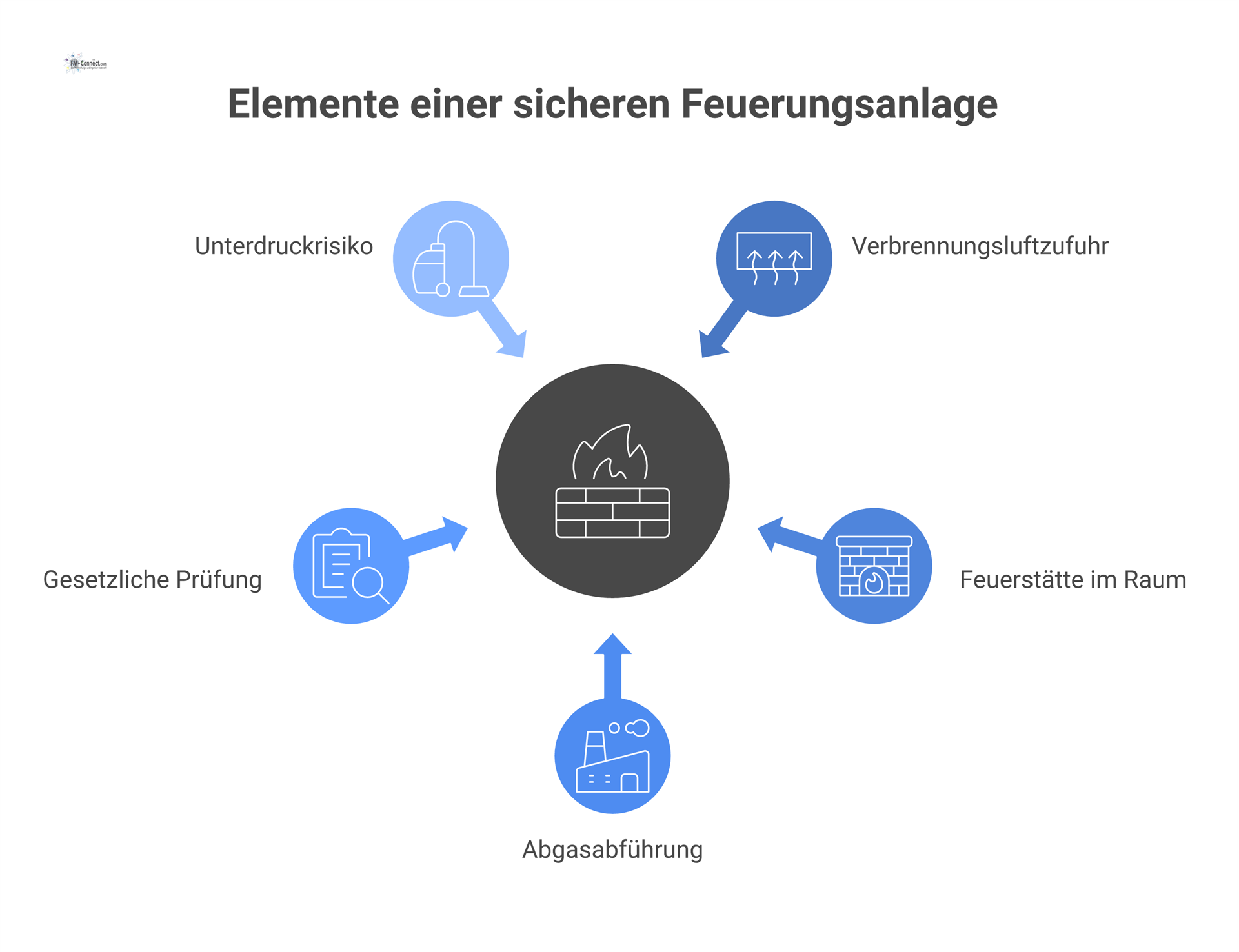

Infografik einer sicheren Feuerungsanlage mit den drei Elementen Luftzufuhr, Feuerstätte und Schornstein, sowie dem Risiko von Unterdruck.

Baurechtlich ist die Verbrennungsluftversorgung für raumluftabhängige Feuerstätten anhand Raumvolumen/Öffnungsquerschnitten bzw. Verbrennungsluftverbund geregelt; Öffnungen dürfen nicht verschlossen oder verengt werden, sofern nicht besondere Sicherheitseinrichtungen einen sicheren Betrieb gewährleisten.

Für Heizräume sind u. a. Anforderungen an die Raumbelüftung (obere/untere Öffnung ins Freie bzw. strömungstechnisch äquivalente Leitungen) und an die brandschutztechnische Abtrennung relevant; diese Baumerkmale sind FM-seitig als Betriebsbedingungen zu schützen (Freihaltung, keine nachträgliche Verkleinerung/Abdeckung, regelmäßige Sichtprüfung).

Unterdruck- bzw. Wechselwirkungsrisiken entstehen insbesondere durch bauliche Änderungen (z. B. dichtere Fenster/Türen), die die bisherige Verbrennungsluftversorgung oder Abgasführung beeinflussen können. Die KÜO fordert deshalb anlassbezogen eine Prüfung durch den zuständigen bevollmächtigten Bezirksschornsteinfeger, wenn bauliche Maßnahmen eine Änderung der bisherigen Verbrennungsluftversorgung oder Abgasführung erwarten lassen.

Abgasanlagen/Schornsteine – Eignung für Öl-Brennwert

  • Die Abgasanlage ist eine sicherheitskritische Kette: Sie ist so zu bemessen, dass Abgase sicher ins Freie abgeführt werden und gegenüber Räumen kein gefährlicher Überdruck auftreten kann; Schornsteine müssen u. a. Reinigungsöffnungen besitzen.

  • FM-seitig ist der Abgasweg als prüf- und überwachungspflichtiger Artefakt zu behandeln: Die KÜO legt Kehr- und Überprüfungsfrequenzen fest, und die 1. BImSchV setzt Messöffnungen sowie Messungen (neu/wesentlich geändert und wiederkehrend) voraus. Daraus folgt ein koordinierter, fristgebundener Prozess mit Schornsteinfeger und Wartungsdienstleister (Terminfenster, betriebswarmer Zustand, Zugang, Protokolle, Abweichungsmanagement).

Brennstoffversorgung im Gebäude (Ölleitungen/Armaturen als Teil der Gesamtanlage)

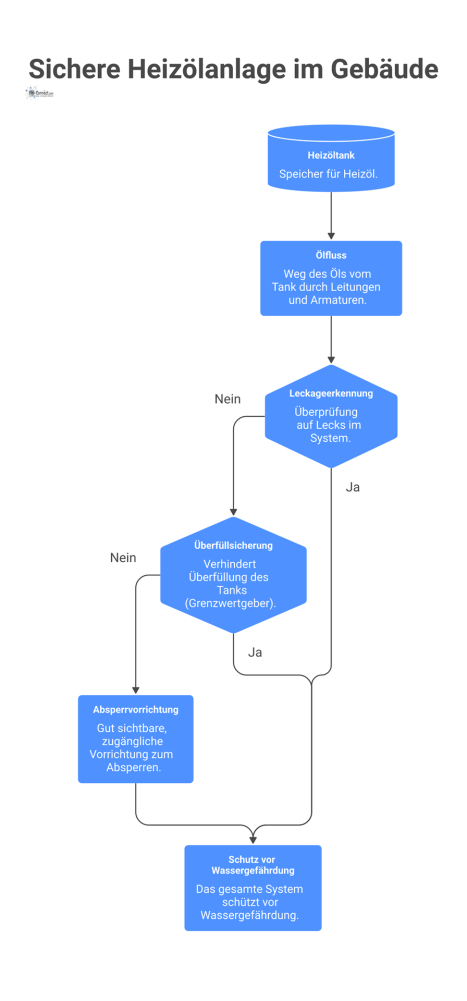

Diagramm einer sicheren Heizölanlage, das den Weg des Öls vom Tank durch Leitungen und wichtige Sicherheitselemente zeigt

Ölleitungen, Armaturen und die gesamte Heizölstrecke sind FM-seitig nicht „Nebenanlage“, sondern Teil einer Anlage zum Umgang mit wassergefährdenden Stoffen, soweit sie funktional der Heizölverbraucheranlage zuzuordnen sind; die AwSV ordnet Rohrleitungen der jeweiligen Anlage zu und bindet sie in technische Regeln ein.

Für den FM folgt daraus: Leitungsführung und Armaturen sind so zu betreiben und zu überwachen, dass Austritte früh erkannt und verhindert werden; außerdem sind Zugänglichkeit und sichere Absperrmöglichkeiten betrieblich sicherzustellen, weil bei Störungen unverzügliche Schadensbegrenzung, ggf. Außerbetriebnahme und Meldepflichten greifen können.

In der Praxis stützt sich die Konkretisierung der Heizölstrecke (Behälter, Leitungen, Leckageerkennung, Grenzwertgeber, Rückhalte-/Sicherungseinrichtungen) auf TRwS/technische Regeln, die die AwSV als anerkannte Konkretisierung benennt.

Einordnung „Betriebsverbot/Austausch“ bei Altanlagen

  • Das GEG enthält eine Betriebsverbots-/Austauschlogik für bestimmte Heizkessel: Grundsätzlich dürfen bestimmte Öl- und Gas-Heizkessel nach Ablauf definierter Fristen nicht weiter betrieben werden; dabei nennt das Gesetz Ausnahmen, insbesondere für Niedertemperatur- und Brennwertkessel, und knüpft die Pflicht an Kriterien wie Alter/Einbauzeitpunkt sowie an eine Leistungsbandbreite.

  • Für das FM ist daraus ein standardisiertes Vorgehen abzuleiten: Erhebung der Typenschilddaten (Kesseltyp, Nennleistung, Hersteller/Modell), Feststellung von Baujahr/Einbaudatum, Abgleich mit den gesetzlichen Kriterien, Dokumentation der Einordnung (betroffen/nicht betroffen) sowie Ableitung von Investitions- und Risikofahrplänen, weil der bevollmächtigte Bezirksschornsteinfeger im Rahmen der Feuerstättenschau u. a. prüft, ob ein nach § 72 außer Betrieb zu nehmender Heizkessel weiter betrieben wird.

Betriebsanforderungen mit Effizienzwirkung (FM-Prozessanforderungen)

  • Das GEG verlangt bei Einbau einer Zentralheizung zentrale selbsttätig wirkende Einrichtungen zur Verringerung und Abschaltung der Wärmezufuhr sowie zur Ein- und Ausschaltung elektrischer Antriebe; die Regelung hat u. a. in Abhängigkeit von Außentemperatur und Zeit zu erfolgen.

  • Zusätzlich fordert das GEG bei Einbau einer heizungstechnischen Anlage mit Wasser als Wärmeträger grundsätzlich eine selbsttätig wirkende Einrichtung zur raumweisen Regelung der Raumtemperatur (mit definierten Ausnahmen).

  • Für das FM bedeutet das: Effizienz ist nicht nur ein Optimierungsthema, sondern konkret ein Ausstattungs- und Betriebsprüfthema. Regelstrategie, Zeitprogramme, Absenk-/Abschaltfunktionen und die Wirksamkeit raumweiser Regelung sind als prüffähige Betriebszustände zu behandeln (Parameterauszüge, Funktionsprüfungen, Störungsanalyse).

Nachweis- und Dokumentationslogik im FM

GEG-Konformität wird im Vollzug u. a. über Prüfungen im Rahmen der Feuerstättenschau sichtbar: Der bevollmächtigte Bezirksschornsteinfeger prüft bestimmte Pflichten und kann Nachweise/Unternehmererklärungen berücksichtigen; bei Nichterfüllung sind Melde- und Abstellprozesse relevant.

FM-seitig ist daher eine Anlagenakte vorzuhalten, die mindestens umfasst: Anlagendatenblatt/Typenschilddokumentation, Einbaudatum/Baujahr-Nachweise, Bewertungsprotokoll zur Austauschpflicht (§ 72), ggf. Begründungen für Ausnahmen/Übergänge sowie Maßnahmen- und Investitionsentscheidungen.

Anwendungsbereich und Pflichtenbild

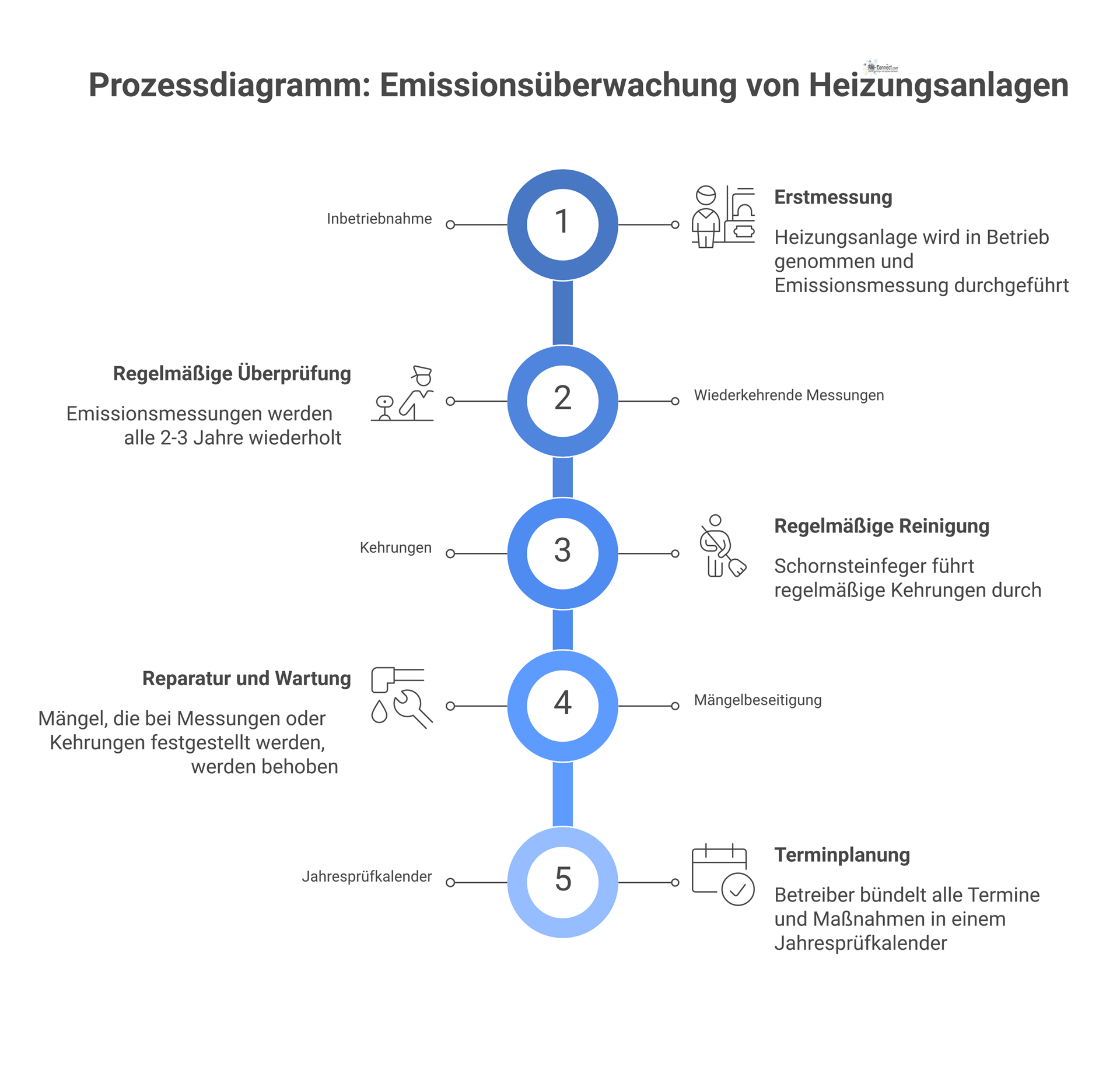

 Prozessdiagramm zum Regelprozess der Emissionsüberwachung für Heizungsanlagen, das die Pflichten von Betreiber und Schornsteinfeger im gesamten Prüfzyklus darstellt.

Für Öl- und Gasfeuerungsanlagen regelt die 1. BImSchV u. a. Grenzwerte für Abgasverluste in Abhängigkeit von der Nennwärmeleistung (z. B. 11/10/9 % in den definierten Leistungsbereichen) und fordert, dass Messungen nach festgelegten Verfahren durchgeführt werden.

Der Betreiber muss für vorgeschriebene Messungen eine Messöffnung herstellen (bei mehreren Verbindungsstücken: in jedem Verbindungsstück), und Messungen sind mit geeigneten, regelmäßig überprüften Messeinrichtungen durchzuführen.

Nach Errichtung oder wesentlicher Änderung sind Anforderungen innerhalb von vier Wochen durch den Schornsteinfeger feststellen zu lassen; bei Mängeln sind diese abzustellen und eine Wiederholung zur Feststellung der Einhaltung zu veranlassen.

Betriebs- und Wartungsanforderungen zur Emissionsstabilität

Da Abgasverlustgrenzwerte und Messpflichten wiederkehrend geprüft werden, ist emissionsstabile Verbrennung ein FM-Regelprozess: Brennereinstellung, Verbrennungsluftbedingungen, Abgaswegzustand sowie kontinuierliche Störungsbearbeitung sind so zu organisieren, dass Messwerte stabil erreicht werden.

Die Messbescheinigung nach Anlage 2 der 1. BImSchV enthält u. a. Hersteller-/Typdaten, eingesetzten Brennstoff, Messergebnisse wie Abgastemperatur, Sauerstoffgehalt, ermittelten Abgasverlust und bei flüssigen Brennstoffen zusätzlich Rußzahl sowie Prüfung auf Ölderivate. Diese Informationslogik ist FM-seitig als Datenstandard für KPI- und Abweichungsmanagement zu nutzen.

Schnittstelle zur KÜO/Schornsteinfegerwesen (Mess- und Wiederholungslogik)

  • Die 1. BImSchV legt für Öl- und Gasfeuerungsanlagen wiederkehrende Messintervalle fest: innerhalb der ersten zwölf Jahre nach Inbetriebnahme/wesentlicher Änderung in der Regel alle drei Kalenderjahre, danach alle zwei Kalenderjahre; bei selbstkalibrierender kontinuierlicher Regelung kann ein Fünfjahresintervall gelten.

  • Parallel bestimmt die KÜO die Kehr- und Überprüfungsfrequenzen. Für regelmäßig benutzte Feuerstätten für flüssige Brennstoffe sind z. B. drei Kehrungen pro Kalenderjahr vorgesehen; die Anlage enthält darüber hinaus differenzierende Tatbestände (z. B. Sonderfälle bei bestimmten Betriebsarten/Qualitäten).

  • FM muss beides in einen Jahresprüfkalender überführen: Terminierung, Zugang, betriebsbereite Zustände, sichere Betriebsflächen sowie lückenlose Ablage der Bescheinigungen und die Steuerung von Nachmessungen/Abstellmaßnahmen.

Heizölverbraucheranlagen: Errichtung, Betrieb, Stilllegung (AwSV-Lebenszykluslogik)

Flussdiagramm zum Lebenszyklus von Heizöl-Anlagen, das Errichtung, Betrieb und Stilllegung sowie die dazugehörigen gesetzlichen Pflichten wie Prüfungen und Klassifizierungen zeigt.

Die AwSV definiert „Heizölverbraucheranlagen“ als Verwendungsanlagen für das Beheizen/Kühlen von Räumen oder das Erwärmen von Wasser, wenn definierte Schwellenwerte (u. a. Jahresverbrauch und Befüllhäufigkeit) eingehalten werden; Notstromanlagen werden gleichgestellt.

Betreiber müssen Anlagen einer Gefährdungsstufe (A–D) zuordnen, wobei bei flüssigen Stoffen das maßgebende Volumen und die Wassergefährdungsklasse zugrunde zu legen sind.

Heizöl als wassergefährdender Stoff – Betreiberpflichten nach WHG/AwSV

Das WHG fordert für Anlagen zum Umgang mit wassergefährdenden Stoffen (einschließlich betriebszugehöriger Rohrleitungen), dass sie so errichtet, unterhalten, betrieben und stillgelegt werden, dass keine nachteilige Veränderung der Gewässereigenschaften zu besorgen ist; außerdem ist nach allgemein anerkannten Regeln der Technik zu handeln.

Die AwSV konkretisiert dieses Schutzziel über technische Regeln, Betreiberpflichten, Gefährdungsstufen, Anzeige-, Fachbetriebs- und Prüfpflichten sowie spezifische Pflichten bei Betriebsstörungen. FM muss die Heizölversorgung deshalb als umweltrechtlich regulierte Anlageneinheit führen.

Für prüfpflichtige Anlagen besteht eine Anzeigepflicht

Wer eine nach § 46 Abs. 2 oder 3 prüfpflichtige Anlage errichten oder wesentlich ändern will (oder Maßnahmen mit Gefährdungsstufenänderung), muss dies der zuständigen Behörde mindestens sechs Wochen im Voraus anzeigen; die Anzeige muss u. a. Betreiber, Standort, Stoffe sowie sicherheitsrelevante technische/organisatorische Maßnahmen enthalten.

Die Prüfpflichten sind über § 46 an die Prüfzeitpunkte/-intervalle der Anlagen 5 und 6 gekoppelt (außerhalb bzw. innerhalb von Schutz- und Überschwemmungsgebieten). Damit wird aus der Anlage ein fristgebundener FM-Prüfprozess über den gesamten Lebenszyklus (Inbetriebnahme, wiederkehrend, Stilllegung).

Als praxisnahe Vollzugshilfe benennt das Merkblatt der Struktur- und Genehmigungsdirektionen Nord und Süd (Rheinland-Pfalz) explizit, dass unterirdische Heizölverbraucheranlagen sowohl der Fachbetriebspflicht nach § 45 AwSV als auch der Prüfpflicht nach § 46 Abs. 2 oder 3 AwSV unterliegen und dass Anforderungen der TRwS (insbesondere TRwS 791) einzuhalten sind; zugleich werden Schutzgebiets- und Hochwasseraspekte als Planungs- und Betriebsrestriktionen hervorgehoben.

Technische Regeln (TRwS) als Konkretisierung (FM-Arbeitsstandard)

Die AwSV stellt klar, dass technische Regeln im Sinne der allgemein anerkannten Regeln der Technik insbesondere die TRwS der DWA sowie einschlägige bautechnische Regeln (DIBt/Musterliste) und DIN-/EN-Normen umfassen. Damit sind TRwS im FM keine „optional gute Praxis“, sondern ein tragender Standard zur Konkretisierung des WHG-Schutzziels. Für Heizölverbraucheranlagen ist in der Vollzugspraxis insbesondere TRwS 791 („Heizölverbraucheranlagen“) relevant; behördliche Merkblätter verweisen darauf als maßgebliche technische Grundlage für Planung, Errichtung und Betrieb.

FM-Risikomanagement „Leckage/Spill“ (Schnittstelle HSE/Notfallorganisation)

  • Die AwSV verpflichtet bei Betriebsstörungen zu unverzüglicher Schadensbegrenzung: Kann ein Austritt wassergefährdender Stoffe nicht ausgeschlossen werden, sind sofort Maßnahmen zu ergreifen; wenn eine Gewässergefährdung nicht anders verhindert werden kann, ist die Anlage unverzüglich außer Betrieb zu nehmen und erforderlichenfalls zu entleeren.

  • Zudem besteht eine umfassende Anzeigepflicht: Das Austreten einer nicht nur unerheblichen Menge (oder der entsprechende Verdacht bei nicht auszuschließender Gewässer-/Abwasseranlagengefährdung) ist unverzüglich der zuständigen Behörde oder der Polizei anzuzeigen; potenziell betroffene Dritte (z. B. Abwasseranlagenbetreiber) sind zu unterrichten.

  • Für das FM folgt daraus ein verbindliches Notfallkonzept: definierte Alarmierungskette, sofortige Leckagebegrenzung (Absperren/Stoppen), Vorhaltung geeigneter Bindemittel für Betriebsstörungen in geeigneten Betriebsbereichen, Beauftragung eines Fachbetriebs für Instandsetzungsmaßnahmen sowie lückenlose Ereignis- und Maßnahmenprotokollierung („Lessons Learned“).

Betreiberorganisation und Pflichtenübertragung

Die Betreiberorganisation muss so gestaltet sein, dass Pflichten eindeutig zugeordnet, Ressourcen bereitgestellt und Kontrollmechanismen wirksam sind. Eine Pflichtenübertragung entlastet nicht vollständig; die übertragende Stelle bleibt für Aufsicht und Kontrolle verantwortlich und muss stichprobenartig die ordnungsgemäße Umsetzung prüfen.

Für Ölheizungen ist ein Mehrrollenmodell erforderlich: FM-Technik/Anlagenverantwortliche zur Betriebsführung und Nachweissicherung; externe Wartungsfirma für Brenner-/Kesselwartung; bevollmächtigter Bezirksschornsteinfeger für Kehr-/Überprüfungs- und Messregime; Sachverständige für AwSV-Prüfungen (fall-/anlagenabhängig); Fachbetrieb für fachbetriebspflichtige Tätigkeiten an Heizölverbraucheranlagen.

Die AwSV verlangt für bestimmte Anlagen, dass sie nur von Fachbetrieben errichtet, von innen gereinigt, instand gesetzt und stillgelegt werden; Heizölverbraucheranlagen der Gefährdungsstufen B–D sind hierbei ausdrücklich genannt.

Ein regelwerksorientiertes Programm muss mindestens drei Pflichtachsen integrieren:

  • Erstens die Emissions-/Abgasverlustüberwachung nach 1. BImSchV (Messöffnungen, wiederkehrende Messungen, Mangelbeseitigung/Wiederholungsmessungen).

  • Zweitens die Abgasweg-/Brandsicherheitskette nach KÜO (Kehr- und Überprüfungsfrequenzen, anlassbezogene Prüfungen nach baulichen Änderungen, Dokumentation).

  • Drittens die Gewässerschutzkette nach WHG/AwSV (Gefährdungsstufenzuordnung, Anzeige- und Prüfpflichten, regelmäßige Betreiberüberwachung, Fachbetriebspflichten, Störfallvorsorge und Meldepflichten).

  • Für Brennwertanlagen ist zusätzlich ein Kondensat-Managementprozess erforderlich: Kondensate können pH-relevant sein und je nach Leistung/Brennstoff/Einleitbedingungen eine Neutralisation bzw. einen Nachweis eines ausreichenden Vermischungsverhältnisses erfordern; zudem besteht oberhalb definierter Leistungsbereiche eine Neutralisationspflicht in der technischen Regelsetzung. FM muss dies objektbezogen (Abwasseranfall, Einleitweg, Werkstoffe, Wartungsdisziplin) festlegen und überwachen.

  • Für Heizungswasser ist schadenpräventiv die Wasserqualität als Stand-der-Technik-Thema zu behandeln (Steinbildung/Korrosion); entsprechende Technikkonzepte werden in deutschen Richtlinienreihen beschrieben und sind FM-seitig als Wartungs- und Dokumentationsbestandteil umzusetzen.

Wiederkehrende Überwachung durch Schornsteinfeger (KÜO) – Prozessintegration

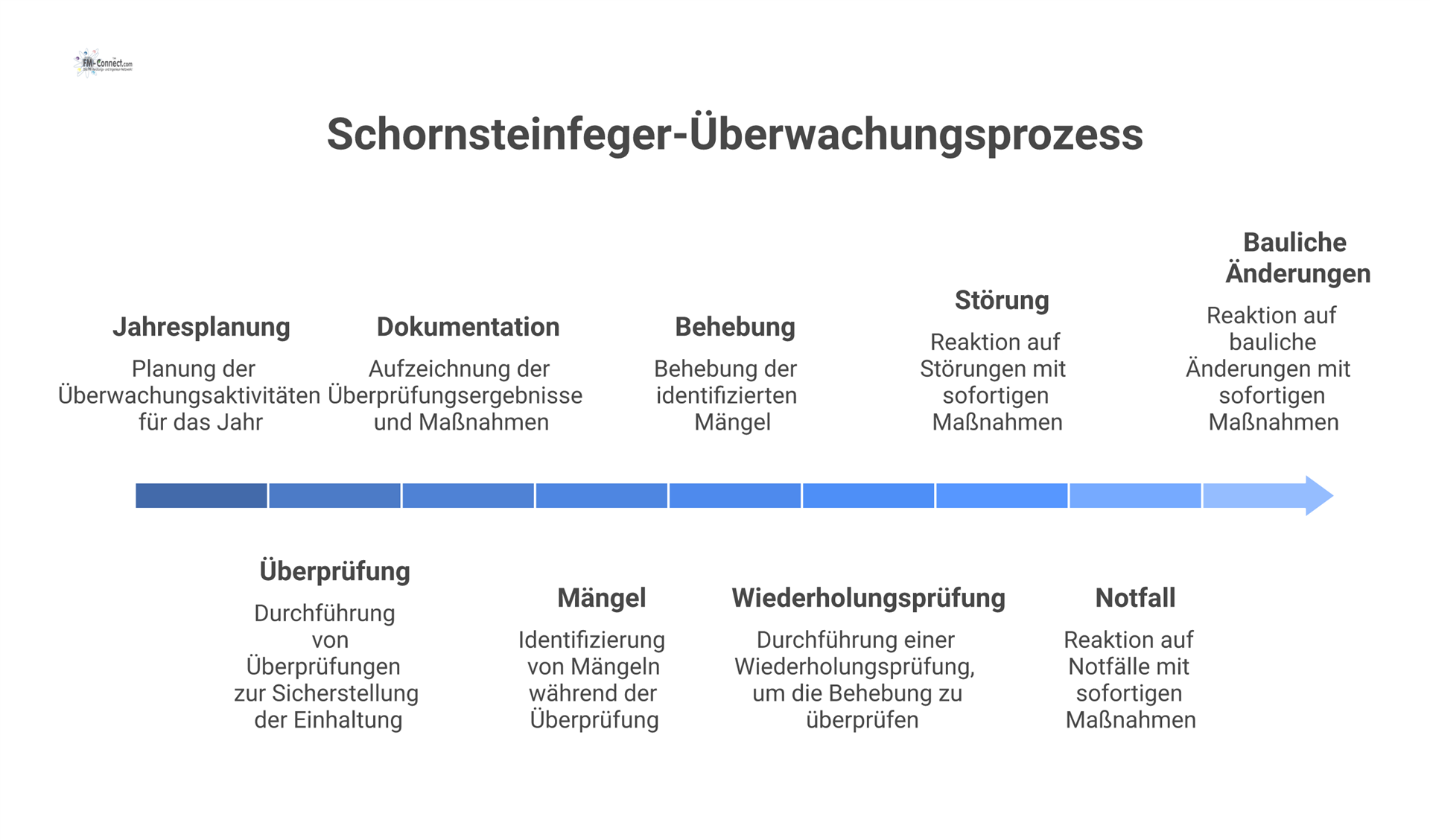

 Flussdiagramm des Schornsteinfeger-Überwachungsprozesses mit Hauptpfad sowie Verzweigungen für Mängel, Störungen, Notfälle und bauliche Änderungen.

Die KÜO legt die Anzahl der Kehrungen und Überprüfungen nach Anlage 1 fest; die 1. BImSchV ergänzt dies um Messpflichten/Intervalle. FM muss diese Vorgaben in eine Jahres- und Mehrjahresplanung überführen, Zugangs- und Sicherheitsbedingungen im Aufstellraum gewährleisten sowie Bescheinigungen/Protokolle strukturiert ablegen.

Wesentlich ist das Abweichungsmanagement

Ergibt eine Überprüfung/Messung Mängel, sind diese zu beseitigen und die Wiederholung zur Feststellung der Einhaltung der Anforderungen durchführen zu lassen.

Störung, Notfall, Betriebsunterbrechung – definierte Reaktionsmuster

Im FM ist zwischen „Störung“ (z. B. Effizienz-/Emissionsabweichung ohne akute Gefährdung) und „Notfall“ (z. B. Austritt von Heizöl, Gefährdung von Gewässern/Abwasseranlagen) zu unterscheiden, weil die AwSV bei Gefahr von Austritten unverzügliche Maßnahmen, ggf. Außerbetriebnahme/Entleerung und sofortige Meldepflichten auslöst.

Bei baulich bedingten Veränderungen, die eine Änderung der Verbrennungsluftversorgung oder Abgasführung erwarten lassen, ist zusätzlich der anlassbezogene Prüfprozess nach KÜO zu beachten, um Rückströmungs-/Unterdruckrisiken regelwerkskonform zu beherrschen.

Die Mindestdokumentation muss die drei Pflichtachsen vollständig abdecken:

  • GEG: Typenschild-/Einbaudaten, Bewertung der Austauschpflicht nach § 72, Nachweise zu Ausnahmen/Übergängen sowie Prüfabsicherung gegenüber der Feuerstättenschau (da der Bezirksschornsteinfeger u. a. den Fortbetrieb trotz Betriebsverbot prüft).

  • 1. BImSchV: Messbescheinigungen inklusive Anlagen- und Messergebnisdaten (z. B. Abgasverlust; bei Öl zusätzlich Rußzahl/Ölderivate), Nachweise zu Messöffnung und Mangelbeseitigung/Wiederholung.

  • AwSV/WHG: Gefährdungsstufenzuordnung, ggf. Anzeigen, Prüfberichte (Sachverständige), Nachweise der Fachbetriebseigenschaft, Betreiberüberwachungsnachweise sowie Notfall-/Meldeprozesse. Für Heizölverbraucheranlagen gilt ein Merkblatt-/Aushangsystem anstelle einer Betriebsanweisung; außerdem sind Fachbetriebsarbeiten und Prüfprozesse nach § 45/§ 46 nachzuweisen.

Dokumentenlenkung im FM (Versionierung, Fristen, Verantwortlichkeiten)

Ein FM-Dokumentenregister muss Fristen aus KÜO/1. BImSchV (Kalenderjahreslogik) und AwSV (Prüfzeitpunkte/-intervalle nach Anlagen 5/6; Anzeigevorläufe) abbilden und Verantwortlichkeiten/Rollen eindeutig zuordnen.

Zur Sicherstellung der Betreiberpflichten-Organisation in der TGA wird in deutschen Richtlinien eine strukturierte Datenerhebung und Betriebsdokumentation als Voraussetzung beschrieben; FM sollte dies in CAFM/CMMS-Prozesse (Work Orders, Prüfkalender, Anlagenbuch) überführen.

Kennzahlen und Compliance-Monitoring

Für ein prüffähiges FM-Controlling sind Kennzahlen sinnvoll, die direkt an Mess- und Prüfregime anschließen: Trends von Abgasverlust und Messwerten (1. BImSchV), Störhäufigkeit und Wiederholungsmessungen (Mängelquote), Kehr-/Überprüfungs-Compliance (KÜO), AwSV-Fristquote (Anlagen 5/6), Ereignisse/Beinaheereignisse (AwSV § 24), Verbrauchskennzahlen sowie Verfügbarkeiten in kritischen Nutzungen.

Stilllegung der Ölheizung – technische und organisatorische Schritte

FM muss Stilllegungen so durchführen, dass Kehr-/Überprüfungspflichten und Sicherheitsanforderungen sauber beendet werden: Die KÜO sieht Ausnahmen von Kehr-/Überprüfungspflichten vor, wenn Anlagen dauerhaft stillgelegt sind, Anschlussöffnungen dicht verschlossen werden und eine Mitteilung an den bevollmächtigten Bezirksschornsteinfeger erfolgt.

Parallel sind GEG-relevante Nachweise zur Einordnung (z. B. Austauschpflicht erfüllt, Anlage außer Betrieb) in der Anlagenakte abzuschließen, da diese Pflichten im Rahmen der Feuerstättenschau überprüfbar sind.

Stilllegung/Änderung von Heizölverbraucheranlagen (AwSV-Perspektive)

Bei Heizölverbraucheranlagen sind fachbetriebspflichtige Tätigkeiten einschließlich Stilllegung in den Anwendungsbereich der Fachbetriebspflicht einbezogen; zudem besteht bei Betriebsstörungen/Austritten eine klare Melde- und Maßnahmenlogik, die auch Stilllegungsphasen (Restölmanagement, Entleerung bei Gefährdung) betreffen kann.

Die Anzeige- und Prüfpflichten sind bei wesentlichen Änderungen und bei prüfpflichtigen Anlagen zu beachten; insbesondere gilt eine Anzeige mindestens sechs Wochen im Voraus für bestimmte Vorhaben an prüfpflichtigen Anlagen.

Ersatzstrategie im FM (Investitions- und Risikosteuerung)

Die Ersatzstrategie ist GEG-getrieben: FM muss Alttechnikrisiken identifizieren, Schwellenwerte und Ausnahmefälle dokumentieren und den Ersatz als geplanten Compliance- und Versorgungssicherheitsprozess steuern.

Aus Betreiberpflichtensicht sind Interims- und Übergangslösungen nur dann tragfähig, wenn Mess-/Überwachungs- und Gewässerschutzketten weiterhin vollständig erfüllt werden (1. BImSchV/KÜO/AwSV).

Tabelle 2 – Rollen- und Verantwortungsmatrix (Beispielstruktur)

Prozess

Responsible

Accountable

Consulted

Informed

GEG-Bestandsbewertung §72

FM Technik

Betreiber

Planer/Service

Management

1. BImSchV Messungen

Schornsteinfeger/Service

Betreiber

FM

HSE

AwSV-Prüfungen

Sachverständige

Betreiber

Fachbetrieb/FM

Behörde (falls erforderlich)

Die Matrix folgt der Logik, dass Messungen/Kehrungen/Prüfungen zwar von autorisierten Akteuren durchgeführt werden, der Betreiber jedoch als verantwortliche Stelle die Durchführung zu veranlassen, Zugang zu ermöglichen, Mängel zu beseitigen und die Nachweise vorzuhalten hat.

Standardformulare (Outline der Dokumenttypen)

Ein praxisfähiger Dokumentensatz umfasst mindestens: Anlagenbuch/Anlagenakte; Prüfkalender (KÜO/1. BImSchV/AwSV); Wartungs- und Messprotokolle; Abweichungsbericht mit Fristen- und Maßnahmensteuerung; Störungs-/Notfallprotokoll insbesondere für Heizöl-Austritte (AwSV-Melde- und Maßnahmenlogik); Nachweise Fachbetrieb/Sachverständige; sowie Aushang-/Merkblattpflichten im Bereich Heizölverbraucheranlagen.

    • Diagramm einer RACI-Matrix für Gebäudemanagement, welche die Verantwortlichkeiten für verschiedene Prozesse den Rollen Betreiber, FM und Sachverständige zuweist.
